Зима в Подмосковье — не приговор для ремонта, но к стяжке в холода нужно относиться иначе, чем летом. Главный враг здесь не столько минусовая температура на улице, сколько промерзание раствора, в котором вода превращается в лёд ещё до того, как цемент успеет схватиться. Ниже — честный разбор того, когда стяжку зимой заливать можно, что для этого нужно и во сколько это обходится по рынку Московской области. Мы независимый справочник: работы сами не ведём и предоплату не берём, а заявку на расчёт передаём проверенному исполнителю.

Можно ли вообще заливать стяжку зимой
Короткий ответ: можно, если обеспечить раствору плюсовую температуру на весь период схватывания. Классические цементные смеси набирают прочность за счёт гидратации — химической реакции цемента с водой. Реакция идёт только в тепле; при температуре около нуля она резко замедляется, а ниже нуля вода замерзает и разрывает структуру изнутри. Поэтому в отапливаемой квартире с работающими батареями стяжку заливают круглый год без оговорок. Проблема начинается в неотапливаемых помещениях: гаражах, пристройках, домах на этапе стройки. Там нужен либо временный обогрев, либо противоморозные добавки — а чаще и то, и другое вместе.
Ориентир по безопасному режиму простой: держать в помещении устойчивый плюс минимум 3 сут подряд, а лучше все первые 7 сут, пока раствор набирает стартовую прочность. За эти 7 сут цементная стяжка добирает около 70% марочной прочности, а оставшиеся проценты идут медленнее — полный цикл растягивается до 28 сут.
Что происходит с раствором на морозе
Когда температура опускается ниже нуля, свободная вода в толще раствора кристаллизуется. Лёд занимает примерно на 9% больший объём, чем вода, и эти микрораспоры рвут ещё непрочный цементный камень. Итог — рыхлая поверхность, пыление, трещины шириной 1–2 мм и потеря до 40% проектной прочности. Внешне такая стяжка может выглядеть целой, но под нагрузкой и при укладке плитки дефекты вылезут.
- Промерзание в первые сутки — самое опасное: раствор ещё не схватился, и лёд уничтожает структуру полностью.
- Замерзание после 7 сут — менее критично, стартовые 70% прочности уже набраны, но добор оставшихся процентов до 28 сут всё равно замедлится.
- Резкие перепады — если днём плюс, а ночью минус, вода то тает, то замерзает; несколько таких циклов расшатывают верхние 2–3 мм слоя.
Полусухая стяжка зимой: почему её выбирают чаще
В холодный сезон полусухая стяжка ведёт себя устойчивее мокрой по одной причине — в ней воды в 2–3 раза меньше. Меньше свободной влаги — меньше того, что может замёрзнуть и повредить слой. Смесь укладывают почти рассыпчатой, трамбуют, затирают дисковой машиной, и уже через 24 ч по ней можно аккуратно ходить. Бригада за смену закрывает 100–150 м² при толщине 40 мм, что заметно ускоряет прогреваемый цикл.
При этом полусухая не отменяет тепло: плюсовую температуру всё равно нужно держать, просто риск фатального промерзания ниже. По деньгам полусухой вариант в Московской области идёт ориентиром от 500 ₽ за м², а точное число считают по замеру — оно зависит от толщины, площади и этажа.

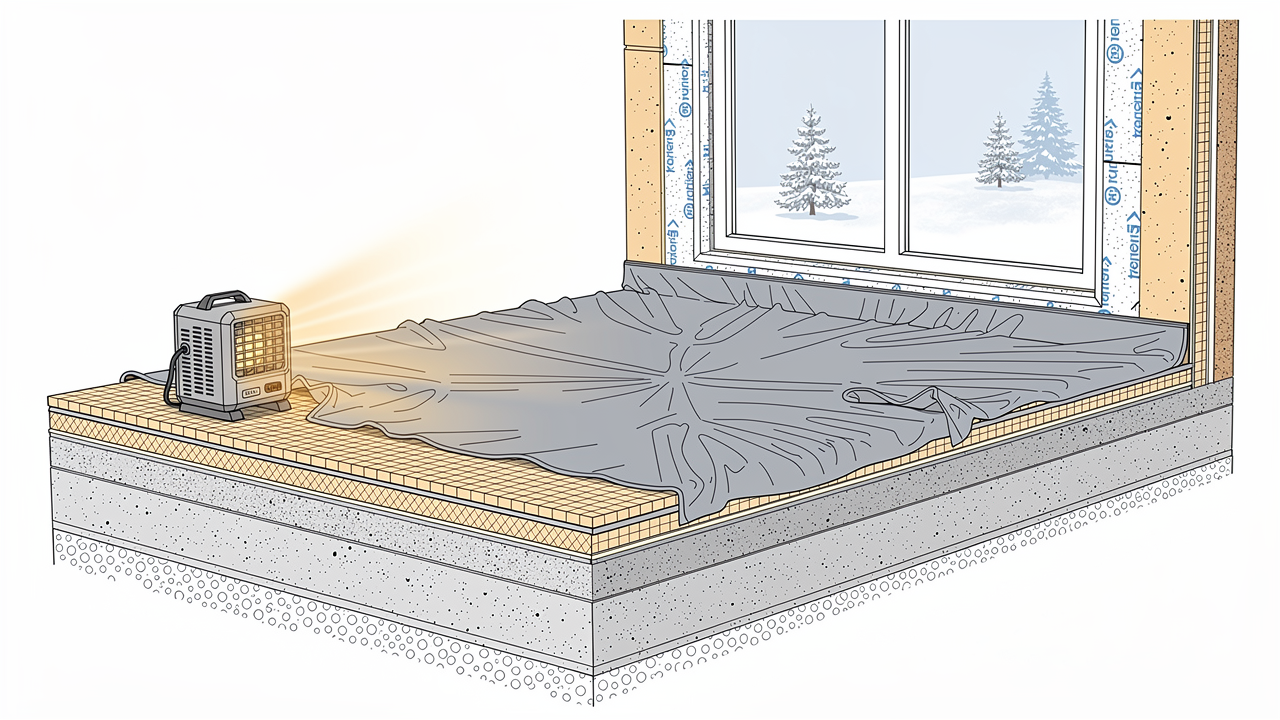

Обогрев помещения: как поддержать плюс
Если своего отопления нет, тепло создают искусственно. Рабочие варианты для объекта 30–60 м²:
- Тепловые пушки — быстро выводят помещение в устойчивый плюс, но сушат воздух; поверхность придётся дополнительно укрывать плёнкой, чтобы влага не уходила слишком быстро.
- Инфракрасные обогреватели — греют не воздух, а поверхности, расход электричества ниже на 20–30%.
- Тепловой контур по временной схеме — когда в доме уже смонтирован тёплый пол, его запускают на малой мощности.
Важное правило: прогрев держат непрерывно минимум 3 сут, а в идеале 7 сут, и не гонят температуру вверх рывком. Резкий жар сушит верхние 5 мм быстрее, чем твердеет глубина, — появляются трещины. Комфортный режим — ровный плюс без скачков, с постепенным выходом на комнатную температуру к концу первой недели.
Противоморозные добавки: когда и сколько
Противоморозные добавки понижают температуру замерзания воды и позволяют реакции идти в лёгкий минус. Их вводят в воду затворения дозой примерно 0,5–2% от массы цемента — точную долю берут из инструкции к конкретной добавке. Условно на замес под 50 м² при слое 5 см уходит порядка нескольких килограммов присадки, но это ориентир, а не рецепт.
Честно о границах: добавки — не волшебство. Они помогают при лёгком морозе, но не заменяют обогрев в сильный холод и не спасают уже промёрзший слой. Их разумно комбинировать с прогревом, а не полагаться на них в одиночку. И ещё — присадки бывают несовместимы с некоторыми типами смесей, поэтому тип вяжущего (цементный, гипсовый) уточняют заранее. Больше типичных промахов разобрано в материале про ошибки при стяжке.
Сроки и набор прочности в холода
Даже при идеальном тепле зимой процессы идут медленнее, чем летом. Ориентировочная шкала для цементной стяжки при поддерживаемом плюсе:
| Этап | Срок | Что можно |
|---|---|---|
| Схватывание | 24 ч | аккуратно ходить по полусухой |
| Стартовая прочность (~70%) | 7 сут | снять обогрев можно, но осторожно |
| Готовность под плитку | 14–21 сут | укладка керамогранита |
| Полный набор (100%) | 28 сут | любые покрытия, полная нагрузка |
Общее эмпирическое правило сушки — примерно 7 сут на каждый 1 см толщины цементного слоя, а зимой из-за замедленной гидратации срок закладывают с запасом. Слой 5 см при плюсовом режиме реально доходит за 25–30 сут. Подробнее сроки расписаны в разборе сколько сохнет стяжка.
Расход материалов и деньги: ориентиры по МО
Чтобы прикинуть смету, полезно понимать расход. На 1 см толщины цементно-песчаной смеси уходит примерно 18–20 кг сухого состава на каждый м². Значит, при слое 5 см на комнату 20 м² нужно около 1,8–2,0 т материала, а фасуют его чаще мешками по 25 кг. Воды на замес добавляют ограниченно — в полусухой смеси её в разы меньше, что зимой и играет в плюс.
- Мокрая цементная стяжка — рыночный ориентир 350–600 ₽ за м² под ключ по области.
- Полусухая — ориентир от 500 ₽ за м², дороже за счёт оборудования и скорости.
- Зимняя наценка за обогрев — как правило, плюс 100–200 ₽ на каждый м² за аренду техники и электричество.
Все цифры — рыночные ориентиры по Московской области; точную стоимость дают только после замера. Сравнить решения по слою и технологии удобно в обзоре видов стяжки пола, а быстро получить расчёт под свой объект — через подбор исполнителя.
Консервация: если тепло обеспечить нельзя
Иногда честнее не заливать вовсе. Если объект нельзя прогреть, а мороз устойчивый, стяжку переносят на потепление — это дешевле, чем переделывать промёрзший пол. Когда часть работ уже сделана, применяют консервацию: готовый слой укрывают плёнкой толщиной около 0,2 мм и утепляющими матами, чтобы удержать остаточное тепло и влагу на несколько суток. По периметру заранее оставляют демпферную ленту шириной 8–10 см — она компенсирует температурные подвижки. Такой подход спасает уже уложенное, но не позволяет продолжать заливку по холоду.
Если сомневаетесь, тянуть со стяжкой до весны или греть сейчас, считайте по деньгам: обогрев объекта 40–50 м² на 7 сут может обойтись в несколько тысяч ₽, и это почти всегда дешевле полной переделки.
Частые вопросы
При какой температуре можно заливать стяжку?
Безопасный ориентир — устойчивый плюс в помещении, лучше около плюс пяти градусов и выше, поддерживаемый непрерывно первые 7 сут. В минус без обогрева и добавок заливать нельзя: вода замёрзнет, и слой потеряет до 40% прочности.
Спасут ли одни противоморозные добавки без обогрева?
Только при лёгком морозе и как дополнение. Дозой 0,5–2% от массы цемента они сдвигают точку замерзания, но в сильный холод и на срок до 28 сут их недостаточно — нужен прогрев. Полагаться исключительно на присадки рискованно.
Почему зимой чаще советуют полусухую стяжку?
В ней воды в 2–3 раза меньше, поэтому меньше риск промерзания. По полусухой ходят уже через 24 ч, смена закрывает до 150 м², а тепло всё равно поддерживают — просто последствия ошибки менее фатальны.
Сколько ждать до укладки плитки зимой?
Под керамогранит цементная стяжка обычно готова за 14–21 сут при плюсовом режиме, а под полное покрытие и мебель закладывают все 28 сут. Правило «1 см слоя — около 7 сут сушки» зимой считают с запасом.
